中广核阳江南鹏岛400MW海上风电项目73台风机基础顺利完工
作者:每日风电 2020/11/19 浏览:4566 企业

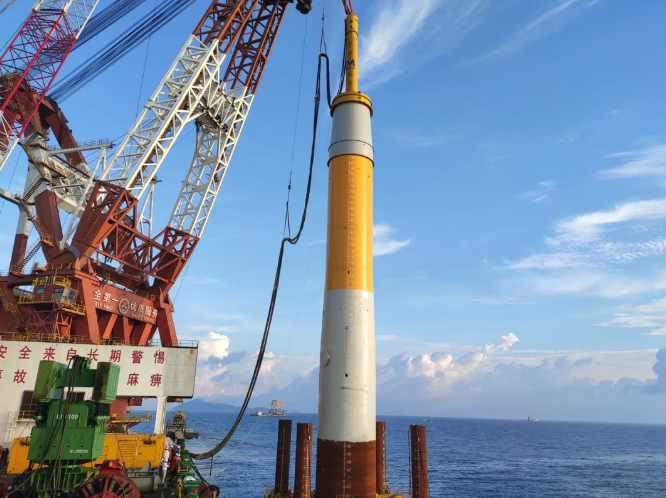

11月17日7时58分,随着最后一项操作完成,伴随“当”的一声,中广核阳江南鹏岛400MW海上风电项目46号机位嵌岩桩完成沉桩,全场73台风机基础顺利完工。

阳江南鹏岛项目共计四桩导管架基础41台,普通大直径单桩基础29台,嵌岩单桩基础3台。其中最大的普通单桩直径达8.4m,桩身长达96m,重1545吨,最大的嵌岩单桩直径达8.6m,均刷新国内行业纪录。

阳江南鹏岛海上风电项目于2019年6月正式开始首台单桩风机基础施工,一年多以来,项目团队攻坚克难,共同克服疫情影响、恶劣海况、船机设备紧缺等不利因素,在重防疫、抓安全、保质量、保进度的前提下精心组织,合理优化施工措施,全力做好风机基础施工船的锁定、钢结构预制、工程桩沉桩、导管架吊装等环节过程管控,为即将迎来的全场完工、全容量并网做好充足准备。



来源:中广核新能源
