全国首批14个延期并网风电项目公示
作者:每日风电 2020/06/03 浏览:3864 头条

6月2日,国家能源局华北监管局公布申请延长并网调试时间项目,共包括20个项目,其中风电项目14个,装机容量为1133MW,光伏项目6个,装机容量为890MW。

申请延长并网调试时间项目公示

为助力企业复工复产,积极帮助企业纾困解难,按照我局近期印发的《关于延长受新冠疫情影响的新建风电光伏项目并网调试时间的通知》(华北监能市场〔2020〕101号)要求,现将报来的符合条件的22个项目进行公示,公示期为6月3日至9日。如对公示项目有异议,及时联系我局。项目在公示期间可并网运行,请抓紧办理电力业务许可证。

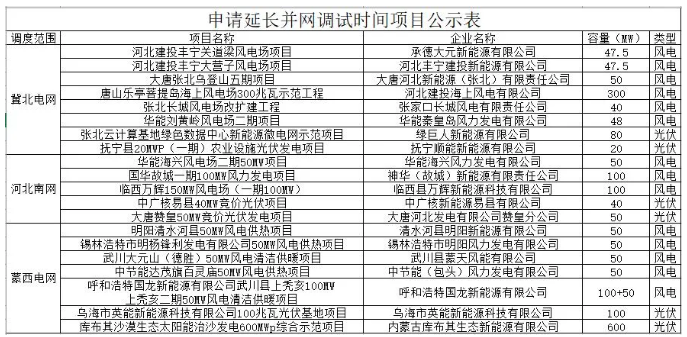

附件:申请延长并网调试时间项目公示表

国家能源局华北监管局
2020年6月2日
联系电话:010-51968570

来源:国家能源局华北监管局
