开启新篇章!国家电投滨海南H3海上风场完成首台吊装!
作者:每日风电 2020/04/22 浏览:3556 企业

近日,国家电投江苏滨海南H3海上风电项目首台风机顺利吊装完成,标志着该项目全面进入风机安装施工阶段。





国家电投滨海南H3#300MW海上风电项目,位于江苏省盐城市滨海县南部海域,离岸距离36公里,规划海域面积90平方公里,水深18米。总装机规模300MW,布置75台上海电气4MW海上风电机组。项目建成投产后,对促进地方经济绿色发展、拉动地区能源转型升级发挥重要意义。

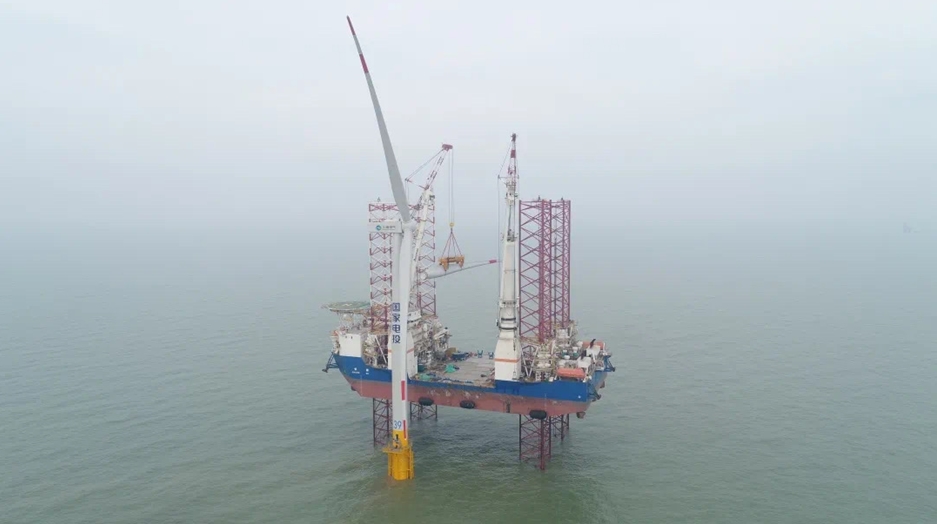

为确保实现首台风机吊装节点目标,上海电气风电集团滨海项目团队克服了海况多变、施工环境复杂、有效作业时间短、复工复产时间不统一等困难,抢抓海上作业窗口期,精心施工,仅仅用时18小时就完成了塔筒吊装、主机及叶片吊装、疫情之下的电气速度再一次被刷写,在确保安全、质量的基础上,圆满完成了首台机组吊装工作。



在这片海域上,上海电气已经书写过行业亮丽篇章。滨海H2项目是目前已经投产的亚太地区最大的海上风电项目,滨海H1项目是中国风电行业首个获得“国家优质工程奖金质奖”的项目。



国家电投江苏滨海南H3项目首台风电机组吊装完成,展现了上海电气全体工作人员过硬的技术,严谨的工作态度、能打硬仗的精神面貌。在疫情影响风电行业复工复产延迟且“吊装小高峰”背景下,既要保障质量安全又要保证项目进度,上海电气多年积累的技术经验显得弥足珍贵,龙头企业的优势也得以进一步彰显。


本文由中国风电新闻网编辑整理,转载请注明出处。
